Just My Life & My Work

承接甘特專案 (GanttProject),其實Microsoft Project是另一個選擇,雖然它只給60天的試用期,不過對於研究生來說已經夠用,只要將內容、日期、期間丟進去,再做視覺美化即可匯出。

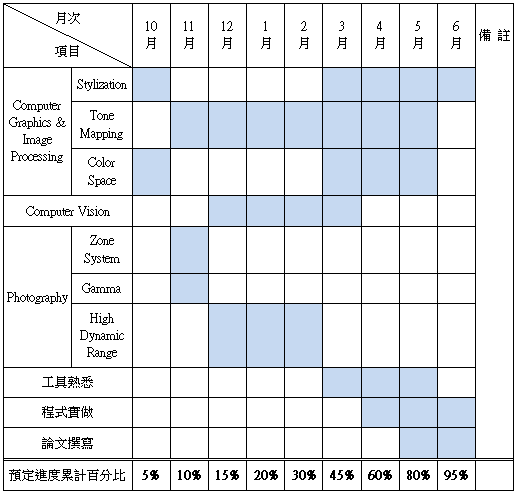

同樣以我論文計畫書為例,如上圖所示是Microsoft Word中,用表格功能繪製出來的甘特圖,哈~很陽春但也足夠了。

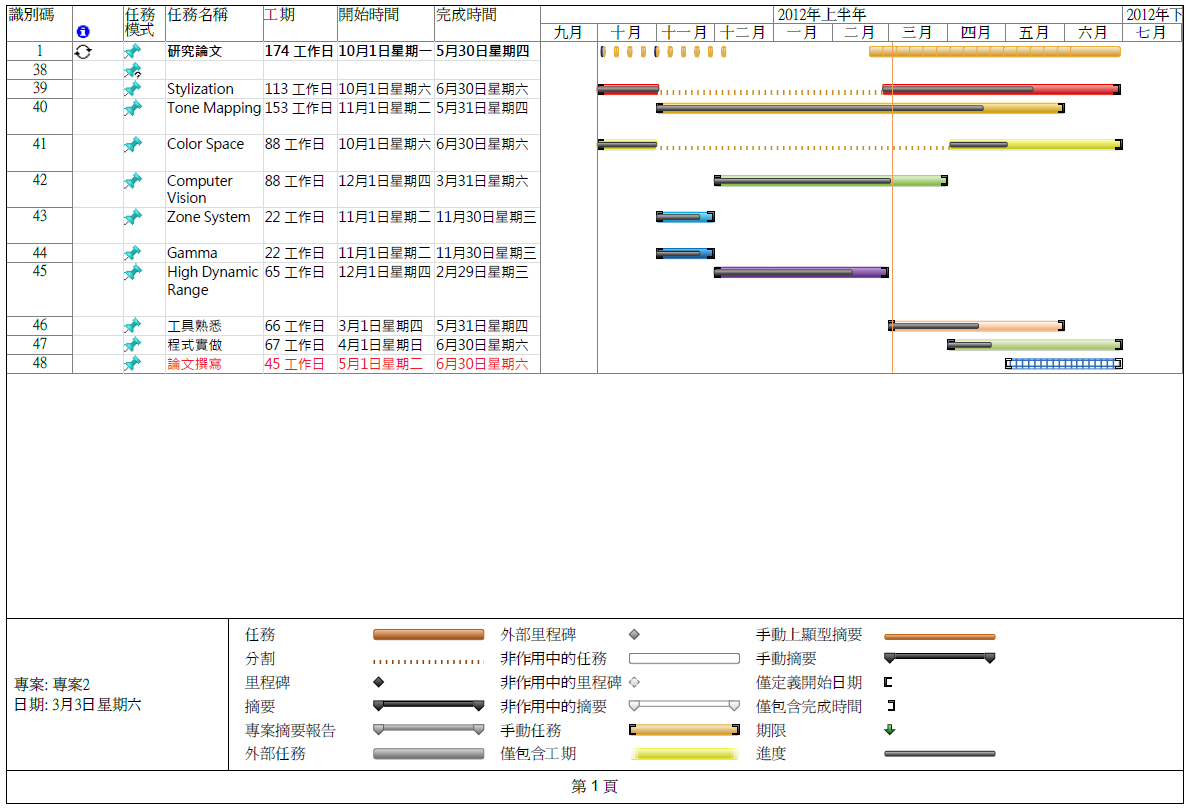

接下來就使用Microsoft Project依樣畫葫蘆做出甘特圖:(點圖可放大)

MS Project的功能其實相當強大,對於大型專案來說可以進一步規劃使用,若只是想簡單畫出甘特圖,免費軟體甘特專案 (GanttProject)已經很夠用!然而微軟Project有GanttProject所沒有的功能,也就是把一個工作項目一分為二,既然能夠拆成兩半,當然也可以拆得更多時間區塊。這個例子可以看我計畫中的StylizationColor Space,我把這兩者一分為二,因為之前研究不夠深入瞭解,因此有必要在後期繼續研究和瞭解。

維基這麼介紹MS Project:Microsoft Project(或MSP)是由微軟開發銷售的專案管理軟體程式。軟體設計目的在於協助項目經理發展計畫、為任務分配資源、跟蹤進度、管理預算和分析工作量。第一版微軟Project為微軟Project for Windows 95,發布於1995年。

參考:微軟Project 2010官方網站、WiKi – Microsoft Project
